شهد الرئيس عبد الفتاح السيسي، ونظيره الرئيس الروسي فلاديمير بوتين، مراسم تركيب وعاء ضغط المفاعل للوحدة النووية الأولى في محطة الضبعة، وذلك عبر تقنية الفيديو كونفرانس، بالإضافة إلى توقيع أمر شراء الوقود النووي.
وهذه الخطوة تمثل إنجازًا مهمًا في مسيرة استكمال مشروع محطة الضبعة النووية، والذي يتزامن مع احتفال مصر بيوم الطاقة النووية السنوي الخامس.
الوعاء ضغط المفاعل: مكون أساسي في منظومة الأمان
أعلنت هيئة المحطات النووية لتوليد الكهرباء أن وعاء ضغط المفاعل يُعد من المكونات الرئيسية في محطة الضبعة النووية، حيث يحتوي في داخله على قلب المفاعل الذي يتم فيه التحكم في سلسلة التفاعلات النووية.
ويتميز هذا الوعاء بقدرته العالية على تحمل الضغط ودرجات الحرارة المرتفعة، مما يضمن إحكامًا كاملًا ضد أي تسرب. وتعد هذه الخصائص ضرورية لضمان الأمان والموثوقية التشغيلية للوحدة النووية.
موقع مشروع الضبعة النووي وتفاصيل المحطة
تقع محطة الضبعة النووية في مدينة الضبعة بمحافظة مطروح على ساحل البحر الأبيض المتوسط، وتبعد حوالي 300 كيلومتر شمال غرب القاهرة. تتكون المحطة من أربع وحدات للطاقة، كل وحدة بقدرة 1200 ميجاوات، وتستخدم مفاعلات الماء المضغوط من الطراز الروسي VVER-1200 من الجيل الثالث المطور. وتعد هذه التكنولوجيا من أحدث التقنيات في مجال الطاقة النووية.
مراحل تنفيذ مشروع محطة الضبعة النووية
يُعتبر مشروع محطة الضبعة النووية أحد أكبر المشاريع التنموية في مصر، وفيما يلي أبرز المحطات التي تم تحقيقها في مراحل تنفيذ هذا المشروع، بالتعاون مع الجانب الروسي:
20 يوليو 2022: وضع الصبة الخرسانية الأولى للوحدة النووية الأولى.
19 نوفمبر 2022: وضع الصبة الخرسانية الأولى للمفاعل الثاني.
3 مايو 2023: وضع الصبة الخرسانية الأولى للوحدة الثالثة.
28 أبريل 2023: الانتهاء من قواعد مبنى الجزيرة النووية للمفاعل الأول.
مارس 2023: استقبل ميناء الضبعة البحري التخصصي أول معدة نووية طويلة الأجل.
30 أغسطس 2023: الحصول على إذن إنشاء المفاعل الرابع من هيئة الرقابة النووية والإشعاعية.
6 أكتوبر 2023: تركيب مصيدة قلب المفاعل للوحدة النووية الأولى.
19 نوفمبر 2023: تركيب مصيدة قلب المفاعل للوحدة النووية الثانية.
31 ديسمبر 2023: وصول باقي مصيدة قلب مفاعل الوحدة النووية الثانية.
23 يناير 2024: بدء صب خرسانة المفاعل الرابع.
26 سبتمبر 2024: بدء تركيب وعاء الاحتواء الداخلي للمفاعل الثاني.
6 أكتوبر 2024: تركيب مصيدة قلب المفاعل للوحدة النووية الثالثة.
24 أكتوبر 2024: الانتهاء من تركيب جميع شرائح المستوى الأول من مبنى الاحتواء الداخلي للمفاعل الثاني.
4 نوفمبر 2024: وصول مصيدة قلب المفاعل للوحدة النووية الرابعة.
19 نوفمبر 2024: بدء تركيب مصيدة قلب المفاعل للوحدة النووية الرابعة.
19 يناير 2025: تركيب الهيكل المعدني الداعم لمصيدة قلب المفاعل بالوحدة النووية الأولى.
5 مارس 2025: الانتهاء من تركيب المستوى الثاني من وعاء الاحتواء الداخلي للمفاعل بالوحدة النووية الثانية.
22 أبريل 2025: اكتمال أعمال الصبة الخرسانية للمرحلة الأولى للمستوى الثاني لوعاء الاحتواء الداخلي.
20 مايو 2025: اكتمال أعمال الصبة الخرسانية للمستوى الثاني لمبنى وعاء الاحتواء الداخلي.
4 يوليو 2025: الانتهاء من تركيب آخر شريحة من المستوى الثالث من وعاء الاحتواء الداخلي في الوحدة الثانية.
8 يوليو 2025: توقيع بروتوكول مكمل للاتفاقية المبرمة بين مصر وروسيا بشأن التعاون في بناء وتشغيل محطات الطاقة النووية.
8 يوليو 2025: افتتاح مركز التدريب ورفع كفاءة العاملين بمحطة الضبعة النووية.

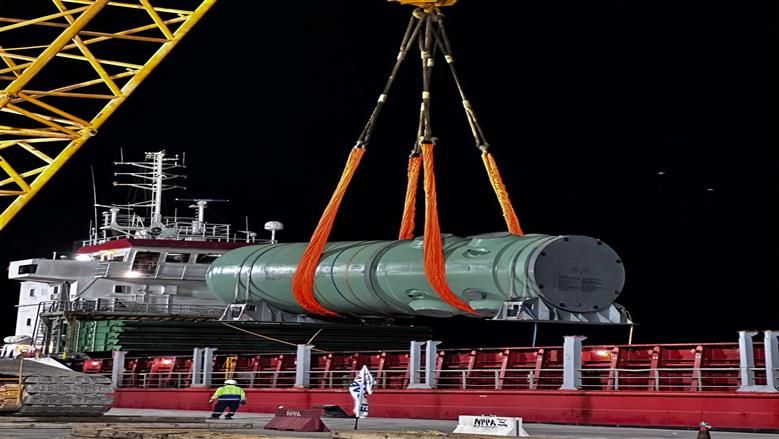

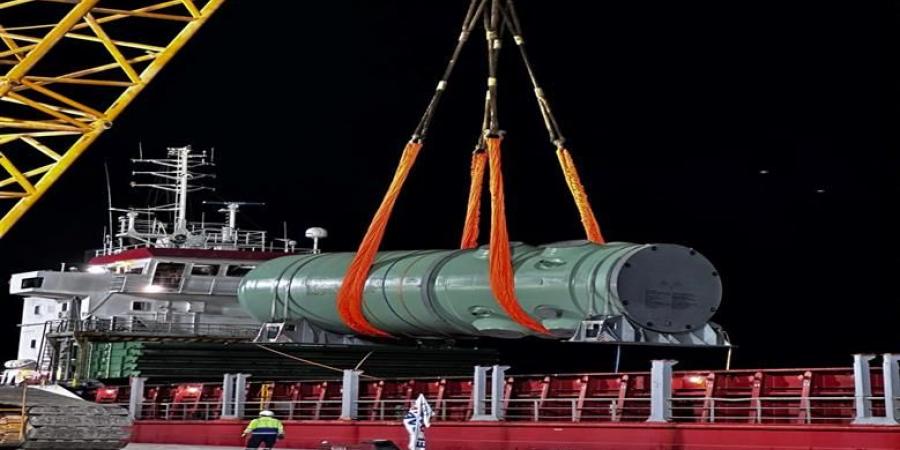

21 أكتوبر 2025: وصول وعاء ضغط المفاعل للوحدة النووية الأولى عبر ميناء الضبعة التخصصي.
19 نوفمبر 2025: بدء تركيب وعاء ضغط المفاعل للوحدة النووية الأولى.
أهمية مشروع الضبعة للطاقة النووية في مصر
يُعتبر مشروع محطة الضبعة النووية خطوة هامة نحو تحقيق الاستقلالية في إنتاج الطاقة الكهربائية بمصر، ويسهم بشكل كبير في توفير مصادر طاقة مستدامة وصديقة للبيئة. ومن المتوقع أن يشكل المشروع إضافة قوية للقدرات الكهربائية في البلاد، ويعزز مكانتها في مجال الطاقة النووية على مستوى العالم.
